Für Bauunternehmen und Generalunternehmer

    Software für Bauunternehmen und Generalunternehmer vom LV bis zum Leistungsnachweis

    Leistungsverzeichnis, Bauzeitenplan, Nachunternehmer, Bautagebuch, Nachträge und monatliche Leistungsnachweise in einem Projekt. Büro und Bauleitung arbeiten mit derselben Zahl. Unten führen wir Sie Schritt für Schritt durch einen Rohbau in München.

    • LV mit Ist-Kosten je Position
    • Bautagebuch auf dem Handy
    • Nachträge mit Freigabe des Auftraggebers
    • DSGVO-konform (EU)
    • 14 Tage kostenlos testen
    • Server in Deutschland

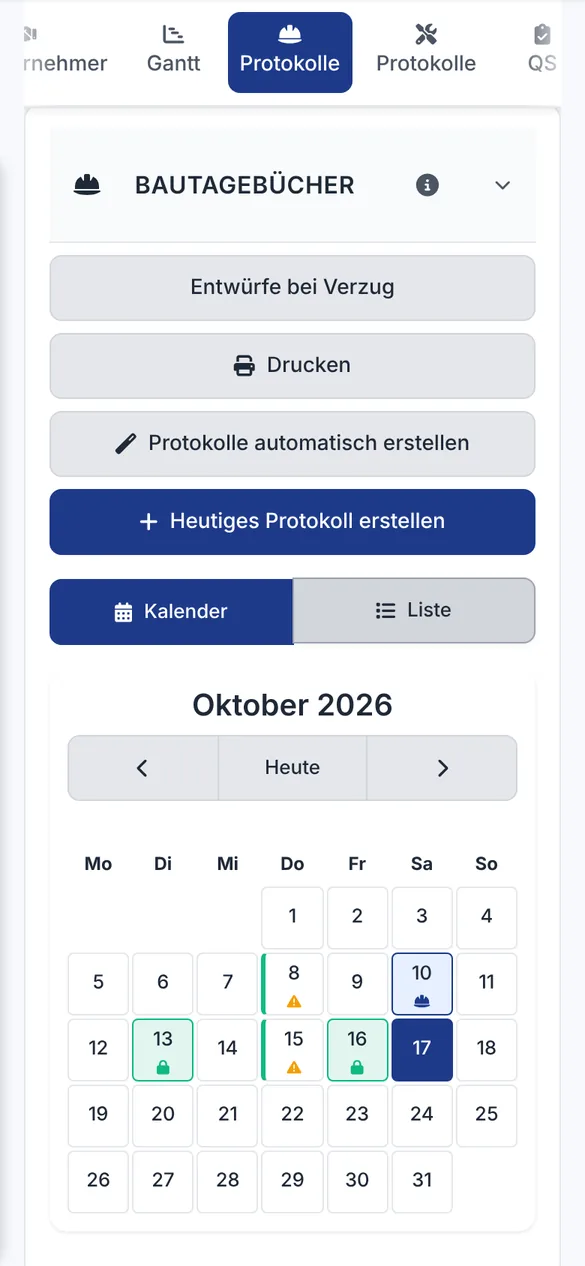

    Kalender des Bautagebuchs im Oktober 2026 mit Einträgen und Knopf für das heutige Protokoll auf dem Handy
    Echter Bidmio-Bildschirm mit Demodaten.
    Ein Bauvorhaben

    So arbeitet eine Software für Bauunternehmen: 10 Schritte an einem Rohbau

    Klaus Weber führt die Weber Bau GmbH in München, ein Bauunternehmen mit rund zwanzig gewerblichen Mitarbeitern. Die Münchner Hochbau GmbH hat ihn mit dem Rohbau eines Mehrfamilienhauses an der Landsberger Straße beauftragt, abgerechnet nach Einheitspreisen aus dem Leistungsverzeichnis. Erdarbeiten und Mauerwerk macht die eigene Kolonne, Elektro und Dach kommen von Nachunternehmern. So führt er die Baustelle in Bidmio.

    1. 1

      Arbeitsvorbereitung · Leistungsverzeichnis

      Das Leistungsverzeichnis als Budget der Baustelle

      Das LV des Auftraggebers kommt per Excel-Import ins Projekt. Abschnitt 01 Baustelleneinrichtung und vorbereitende Arbeiten hat fünf Positionen über 127.131,40 Euro, vom Bauzaun mit Sozialcontainer über Aushub und Abtransport von 528 m³ bis zu 704 m² Mauerwerk. Neben jeder Position steht, was sie bisher wirklich gekostet hat: im Abschnitt 5.012,00 Euro, also 4 Prozent. Die Projekt-Gesamtsumme liegt bei 843.439,52 Euro.

      • Abschnitte, Mengen, Einheiten und Einheitspreise
      • Ist-Kosten und Verbrauch in Prozent je Abschnitt
      • Import und Export als Excel, Verlauf jeder Änderung

      Developer

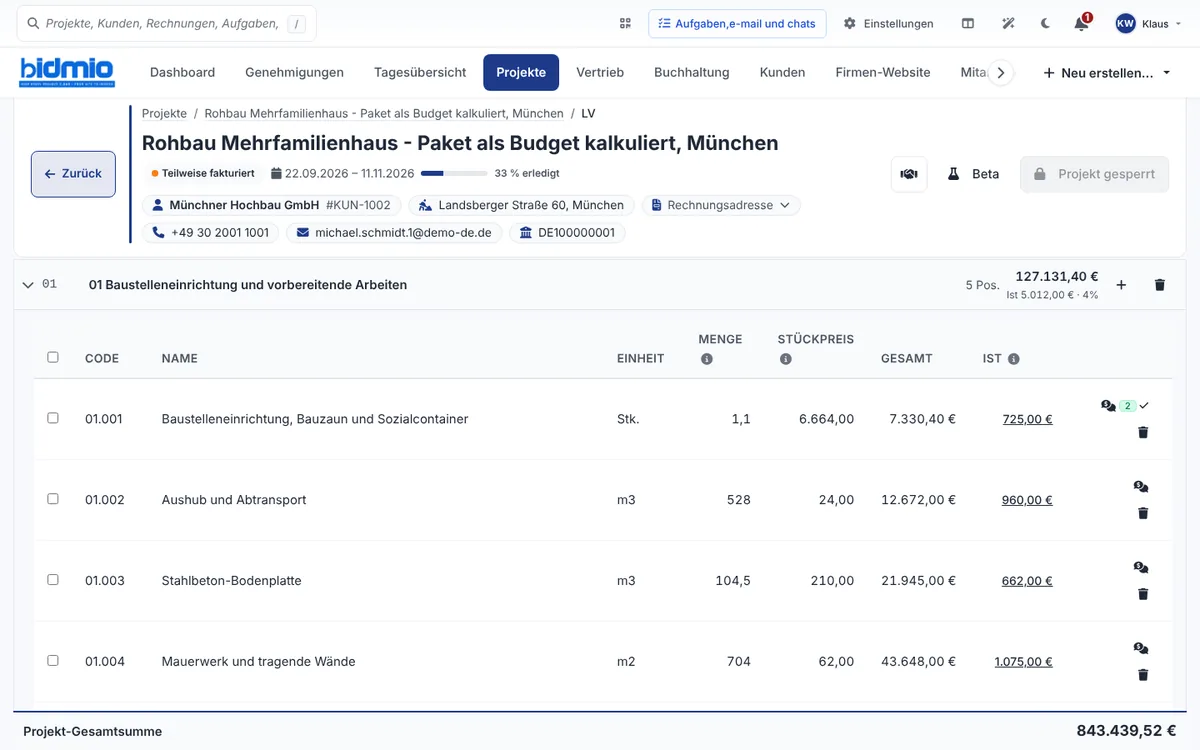

      Leistungsverzeichnis des Rohbaus mit Baustelleneinrichtung, Aushub, Bodenplatte, Mauerwerk und Ist-Kosten je Position

      Echter Bidmio-Bildschirm mit Demodaten.

    2. 2

      Nach Vertragsschluss · Meilensteine

      Meilensteine mit Zeitplan und Zahlungsstatus

      Den Bauvertrag teilt Klaus in Meilensteine. Baustelle eingerichtet ist abgeschlossen, vom 22.09. bis 08.10.2026. Rohbau fertig ist in Bearbeitung und soll am 17.10.2026 stehen. Bei beiden zeigt der Zahlungsstatus Ausstehend, er sieht also auf einen Blick, welcher Bauabschnitt fertig, aber noch nicht bezahlt ist.

      • Start und Ende je Meilenstein
      • Zahlungsstatus und Zahlungsdetails
      • Verträge und Dokumente im selben Projekt

      SoloProDeveloper

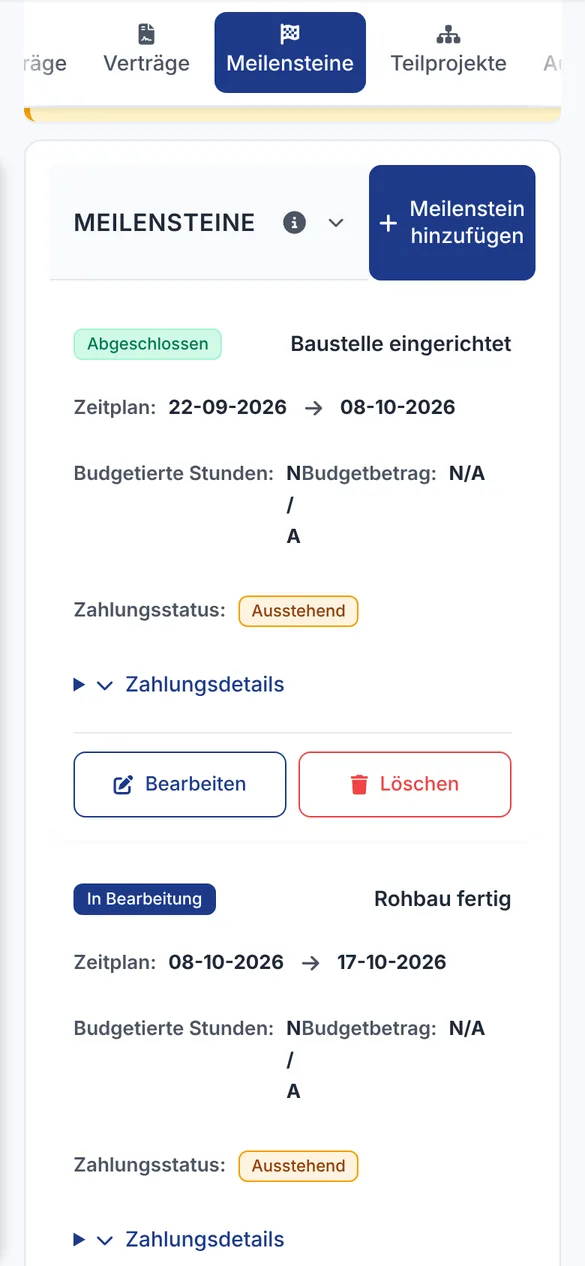

      Meilensteine Baustelle eingerichtet und Rohbau fertig mit Zeitplan und ausstehendem Zahlungsstatus auf dem Handy
      Echter Bidmio-Bildschirm mit Demodaten.
    3. 3

      Woche 1 · Bauzeitenplan

      Bauzeitenplan mit kritischem Pfad

      Aufgaben und Meilensteine ergeben ein Gantt-Diagramm. Bidmio berechnet den kritischen Pfad: 51 Tage Dauer, Ende am 11.11.2026, sechs kritische Aufgaben, keine ohne Termin. Wird eine Kolonne überplant, zeigt die Ressourcenkapazität das an. Wer mit dem Auftraggeber in MS Project plant, exportiert den Plan dorthin.

      • Kritischer Pfad und berechnetes Bauende
      • Ansicht nach Tag, Woche oder Monat
      • Export nach MS Project

      SoloProDeveloper

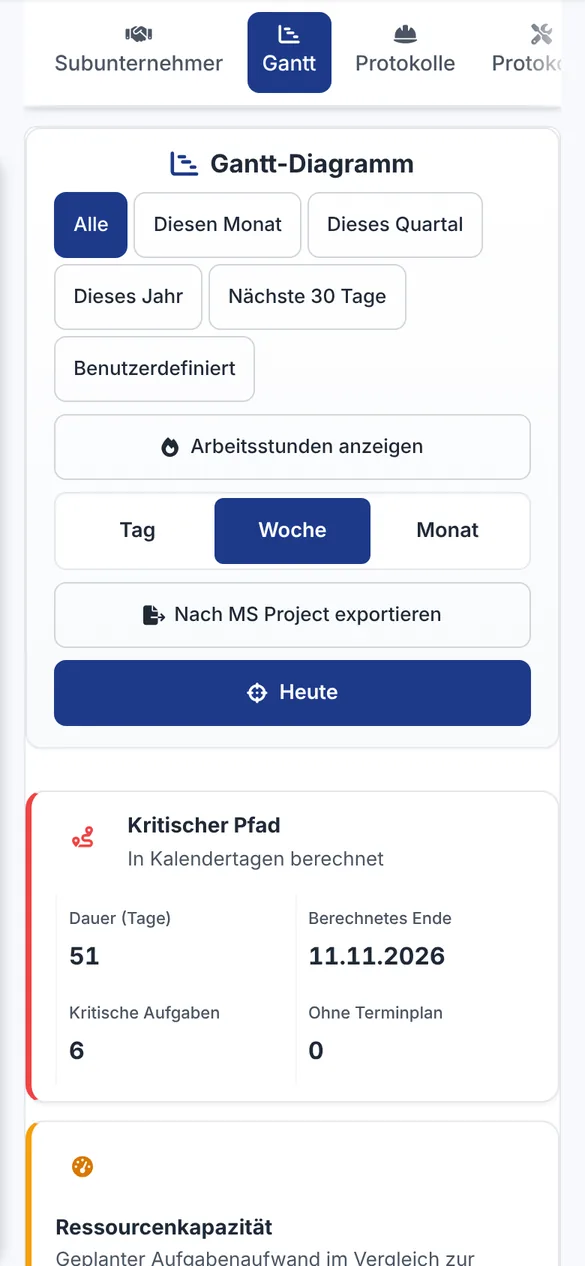

      Gantt-Diagramm mit kritischem Pfad, 51 Tagen Dauer und berechnetem Ende am 11.11.2026 auf dem Handy
      Echter Bidmio-Bildschirm mit Demodaten.
    4. 4

      Woche 2 · Nachunternehmer

      Nachunternehmer arbeiten im selben Projekt

      Elektriker, Dachdecker und Beschichter bekommen eine Einladung ins Projekt. Sie sehen, was sie brauchen, und Klaus sieht, welche Firma mit welcher Rolle dabei ist. Das Bild stammt aus einem zweiten Demo-Projekt, einem schlüsselfertigen Einfamilienhaus in Freiburg: ElektroPartner GmbH als Partner, MetroDach Service und Nordbrücke Beschichtungen GmbH als Subunternehmer.

      • Einladung per E-Mail
      • Rolle und Status jeder Firma
      • Angebote der Nachunternehmer direkt an LV-Positionen im Tarif Developer

      SoloProDeveloper

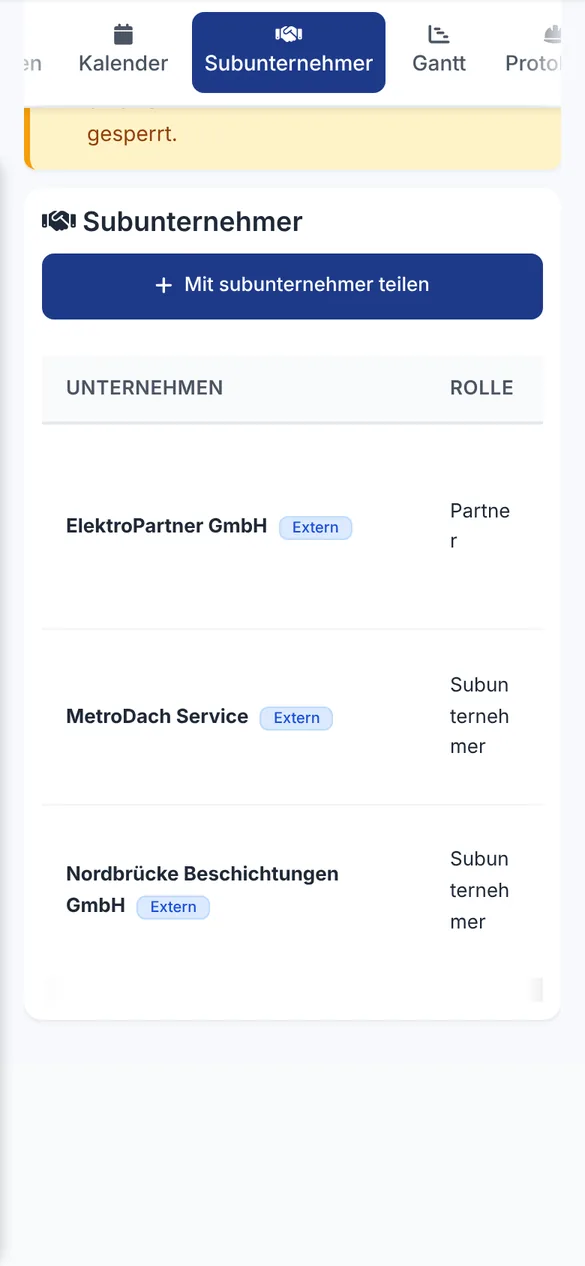

      Drei externe Subunternehmer eines Bauprojekts mit Unternehmen und Rolle in der Projektansicht
      Echter Bidmio-Bildschirm mit Demodaten.
    5. 5

      Jeden Tag · Bautagebuch

      Bautagebuch direkt von der Baustelle

      Der Polier trägt durchgeführte Arbeiten, Teamgröße und Stunden noch vor Ort ein, auf Wunsch per Diktat, das Wetter ergänzt Bidmio selbst. Am 16.10.2026 steht im Protokoll LOG-2026-004: Deckenbewehrung vom Statiker abgenommen, Betonage bestellt, acht Leute, 22 Stunden. Ein genehmigter Eintrag wird nicht überschrieben, Korrekturen kommen als Nachtrag zum Eintrag dazu.

      • Arbeiten, Teamgröße und Arbeitsstunden
      • Wetter und Fotos zum Eintrag
      • Entwürfe für fehlende Tage und Druckansicht

      SoloProDeveloper

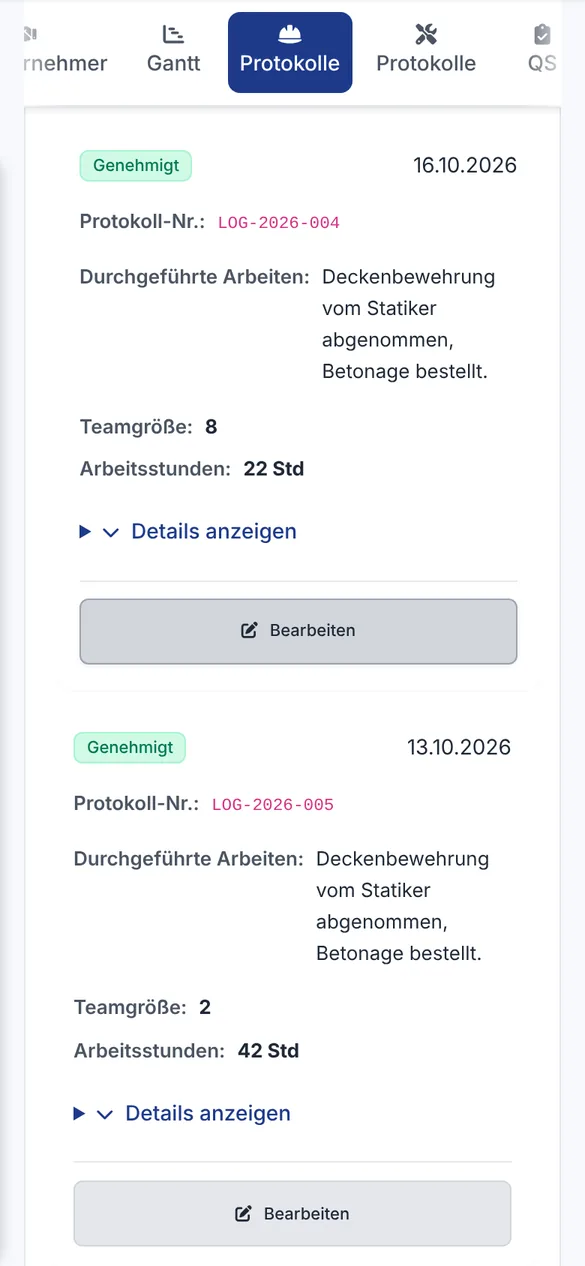

      Genehmigte Bautagebuch-Einträge mit abgenommener Deckenbewehrung, Teamgröße und Arbeitsstunden auf dem Handy
      Echter Bidmio-Bildschirm mit Demodaten.
    6. 6

      Vor der Betonage · Qualitätskontrolle

      Qualitätskontrolle nach Vorlagen

      Dem Projekt sind drei Prüfvorlagen zugewiesen, zwei sind geprüft, eine steht noch aus, keine ist überfällig. Die Fundamentinspektion aus der Kategorie Tragwerk ist Pflicht und hat zwei Abschnitte. Findet der Bauleiter einen Mangel, bekommt er Schweregrad, Verantwortlichen und Frist.

      • Pflichtvorlagen je Projekt
      • Tägliche Sicherheitsbegehung
      • Mängel mit Frist zur Beseitigung

      ProDeveloper

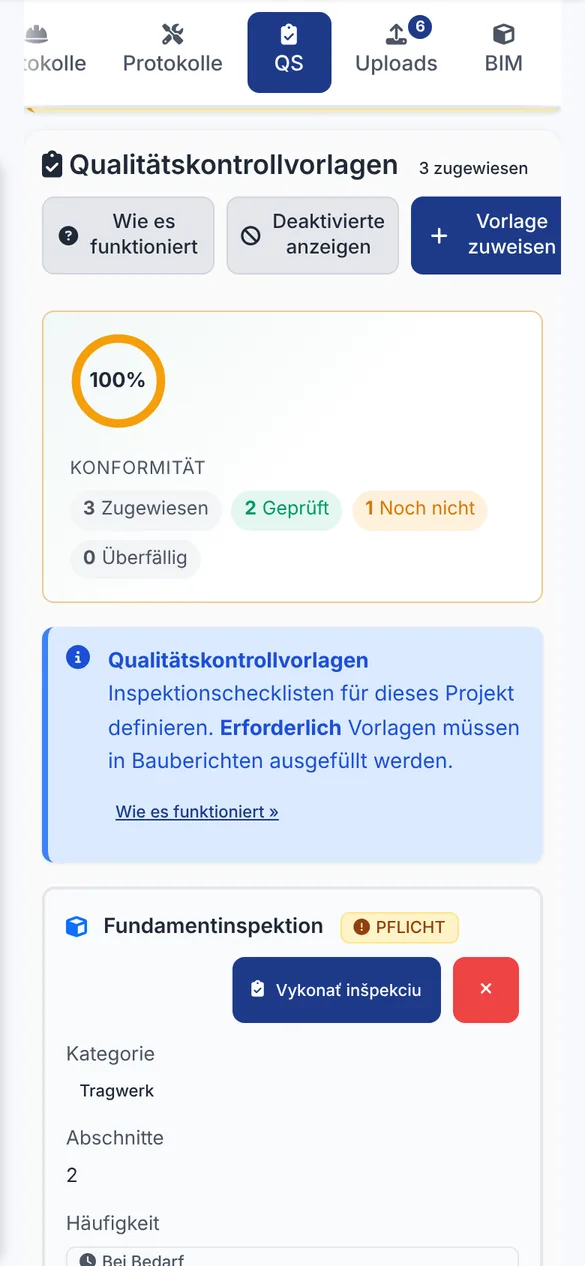

      Qualitätskontrollvorlagen des Projekts mit Konformität, geprüften Vorlagen und Pflicht-Fundamentinspektion
      Echter Bidmio-Bildschirm mit Demodaten.
    7. 7

      Woche 6 · Nachträge

      Nachträge schriftlich statt per Handschlag

      Der Auftraggeber will zusätzliche Steckdosen, ein Sicherheitsgeländer und hochwertigere Bodenfliesen. Jede Änderung wird als Nachtrag mit Preisdifferenz erfasst und zur Freigabe geschickt. In der App heißen Nachträge Änderungsaufträge. Im Demo-Projekt sind es acht: 2.120,00 Euro Differenz warten noch auf Freigabe, 130,00 Euro sind genehmigt.

      • Position hinzufügen, ändern oder entfernen
      • Ausstehende und genehmigte Differenz getrennt
      • Freigabe durch den Auftraggeber per Link

      Developer

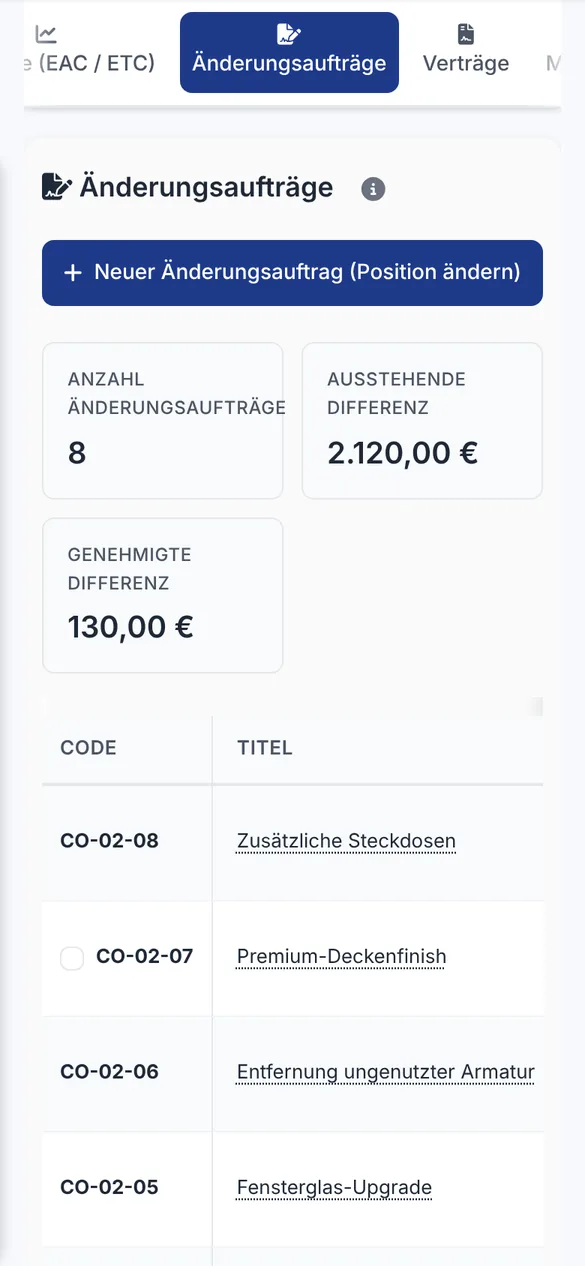

      Übersicht der Nachträge mit Anzahl acht, ausstehender und genehmigter Differenz auf dem Handy
      Echter Bidmio-Bildschirm mit Demodaten.
    8. 8

      Zur Bauhalbzeit · Kostenprognose

      Kostenprognose zeigt das Ergebnis vor Bauende

      Aus Vertragswert, erbrachter Leistung und tatsächlichen Kosten rechnet Bidmio die erwarteten Gesamtkosten (EAC), die Restkosten (ETC) und den Kostenindex (CPI). Im Demo-Projekt sind 60 Prozent erledigt, verdient sind 506.063,72 Euro, ausgegeben 379.138,48 Euro. Der CPI von 1,33 sagt: Jeder ausgegebene Euro hat 1,33 Euro Leistung gebracht. Die prognostizierte Marge liegt bei 211.547,22 Euro.

      • EAC, ETC und CPI je Projekt
      • Aufteilung der Ist-Kosten nach Lohn, Material und Nachunternehmern
      • Genehmigte Leistungs-Baseline zum Vergleich

      Developer

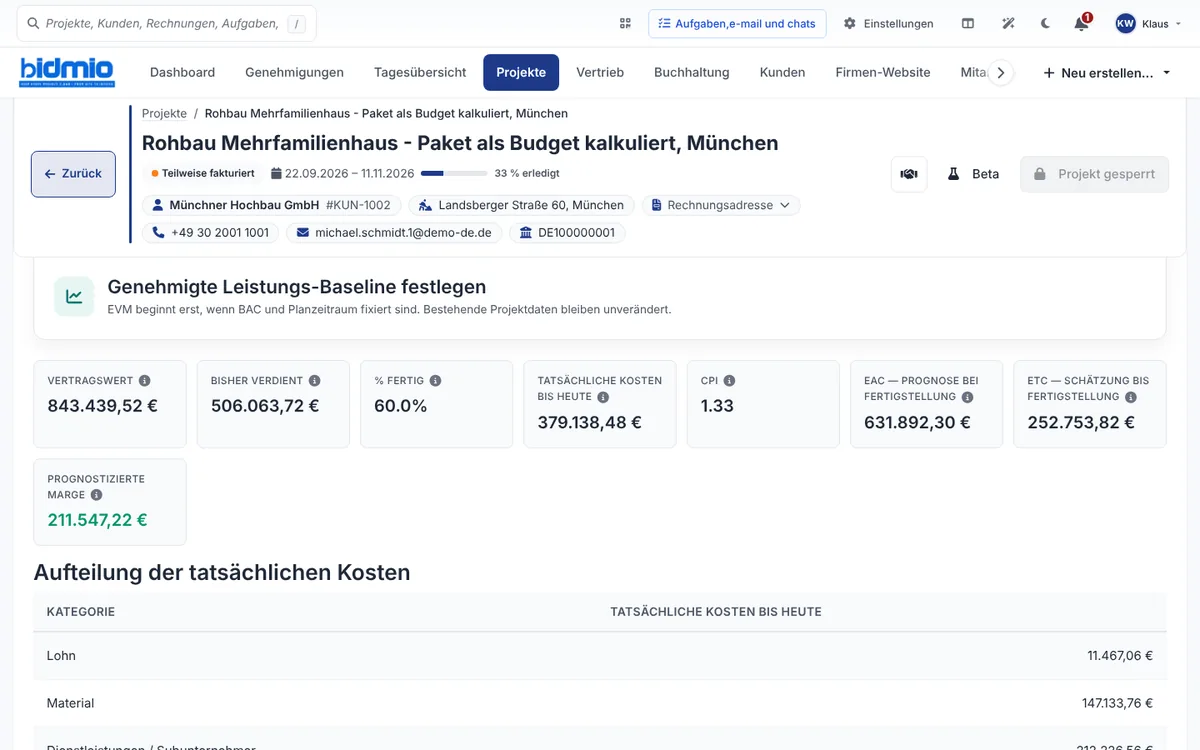

      Prognose mit Vertragswert, verdientem Wert, tatsächlichen Kosten, CPI, EAC, ETC und prognostizierter Marge

      Echter Bidmio-Bildschirm mit Demodaten.

    9. 9

      Monatsende · Leistungsnachweis

      Leistungsnachweis, den der Auftraggeber online freigibt

      Der monatliche Leistungsstand entsteht aus den LV-Positionen: Position, erbrachte Menge, Preis. Für September 2026 sind es zum Beispiel 79,2 m³ Aushub, 15,68 m³ Bodenplatte und 105,6 m² Mauerwerk. Die Münchner Hochbau GmbH öffnet den Nachweis über einen Link ohne Anmeldung, auch auf dem Handy, und gibt ihn frei oder lehnt ihn mit Kommentar ab. Bis dahin steht dort Entscheidung ausstehend.

      • Mengen je LV-Position für den Zeitraum
      • Freigabe oder Ablehnung im Kundenportal
      • Prüfbare Grundlage für die Abschlagsrechnung

      Developer

      Leistungsnachweis der Weber Bau GmbH für September 2026 im Kundenportal mit erbrachten Mengen
      Echter Bidmio-Bildschirm mit Demodaten.
    10. 10

      Abrechnung · Rechnung

      Rechnung und Wirtschaftlichkeit an einem Ort

      Die Wirtschaftsansicht zeigt Gesamtkosten von 365.161,60 Euro, Gesamtverkauf von 490.505,22 Euro und einen Deckungsbeitrag von 25,6 Prozent. Oben warten 29 Posten über 11.509,25 Euro als bereit zur Rechnung. Klaus wählt sie aus und erhält einen Rechnungsentwurf, der als PDF per E-Mail rausgeht. Ein Hinweis zeigt außerdem 35 Arbeitsprotokolle ohne Stundensatz, die er noch nachtragen sollte.

      • Kosten, Verkauf und Deckungsbeitrag je Projekt
      • Rechnungsentwurf aus abrechenbaren Posten
      • Offene Posten und Zahlungserinnerungen

      SoloProDeveloper

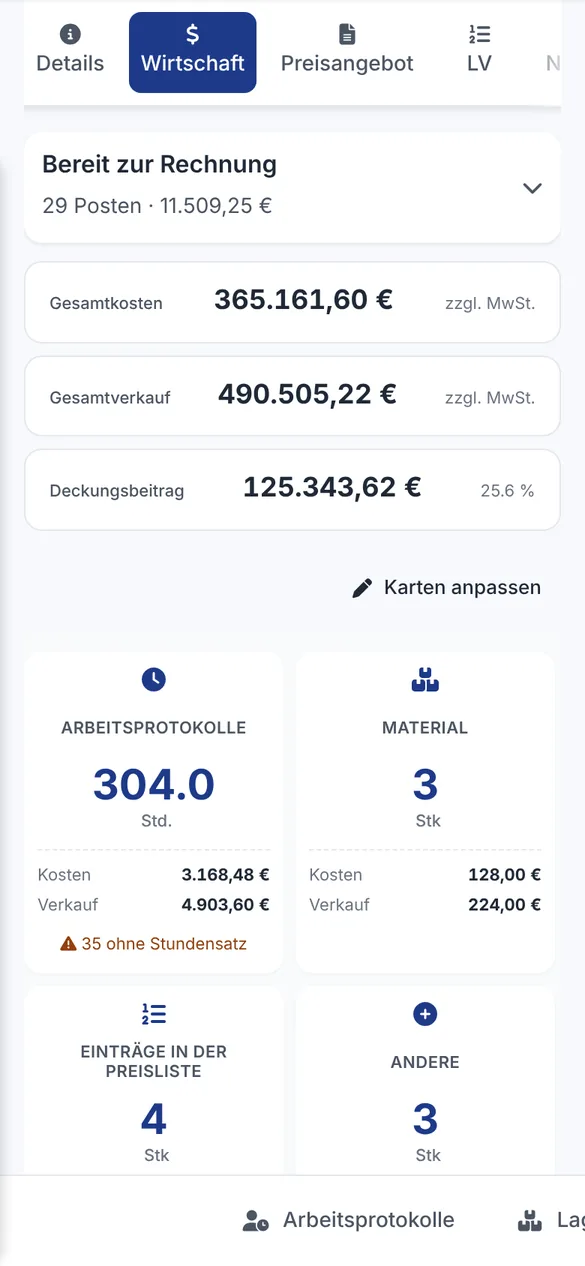

      Wirtschaftlichkeit des Projekts mit Gesamtkosten, Gesamtverkauf, Deckungsbeitrag und Posten bereit zur Rechnung
      Echter Bidmio-Bildschirm mit Demodaten.
    Warum das wichtig ist

    Der Beton hält. Die Marge rutscht in der Tabelle weg.

    Ein Generalunternehmer hält Auftraggeber, Budget und ein Dutzend Gewerke gleichzeitig zusammen. Verloren geht das Geld selten auf der Baustelle, sondern dazwischen: in der dritten Version der LV-Tabelle, im Nachtrag, den der Polier am Bauzaun zugesagt hat, und im Aufmaß, das am Monatsende niemand mit dem Vertrag abgeglichen hat.

    Heute

    • LV in Excel, Kalkulation und Bauleitung rechnen mit verschiedenen Ständen
    • Mehrleistung mündlich vereinbart, schriftlich nirgends
    • Bautagebuch als Durchschreibeblock im Baucontainer
    • Aufmaß für die Abschlagsrechnung abends von Hand zusammengesucht
    • Budgetüberschreitung fällt erst bei der Schlussrechnung auf

    Mit Bidmio

    • Ein LV, bei dem jede Position ihre Ist-Kosten zeigt
    • Nachtrag mit Preisdifferenz, vom Auftraggeber per Link freigegeben
    • Bautagebuch vom Handy, mit Wetter, Fotos und Diktat
    • Leistungsnachweis aus dem LV, Freigabe im Kundenportal
    • Kostenprognose, solange sich noch gegensteuern lässt

    Live-Demo

    Bidmio mit den Daten eines Bauunternehmens ansehen

    Ein Demokonto der Weber Bau GmbH mit Bauprojekten, Leistungsverzeichnissen, Bautagebüchern, Nachträgen und Leistungsnachweisen. Sie brauchen kein Konto, und jeden Tag startet das Demo mit frischen Daten.

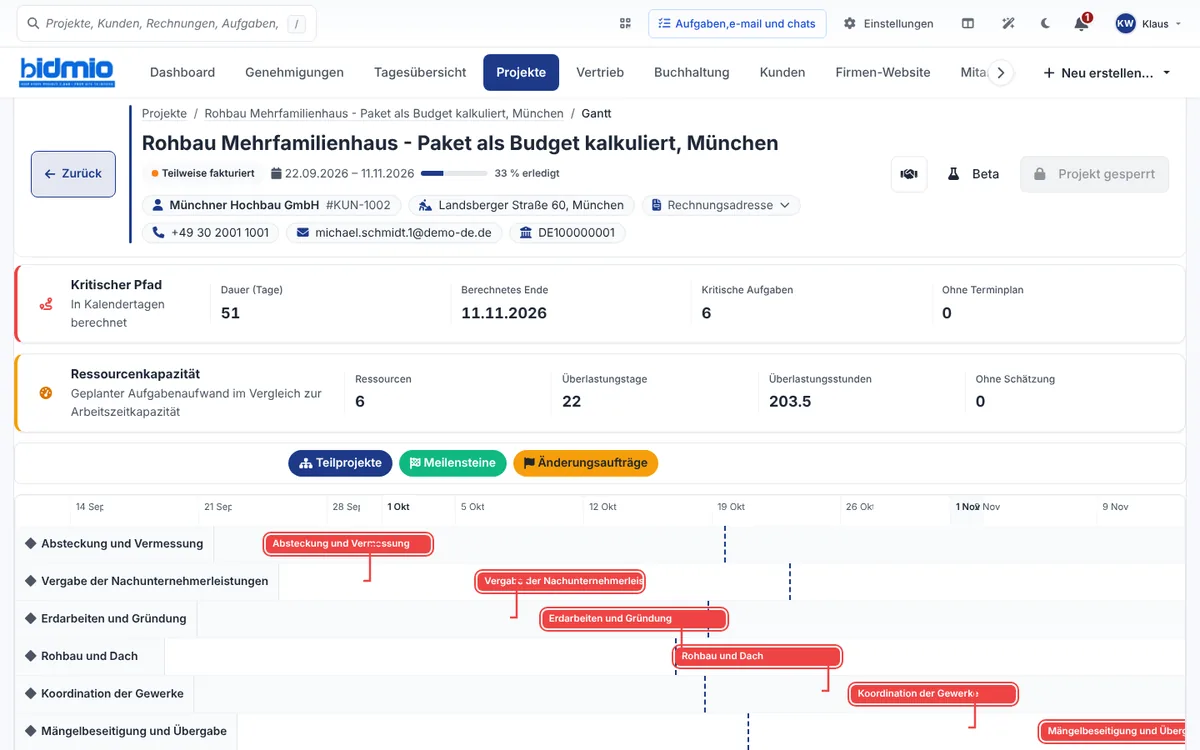

    Bauzeitenplan des Rohbaus mit kritischem Pfad, Ressourcenkapazität und Vorgängen von Vermessung bis Übergabe
    Demo für Bauunternehmen öffnen

    Am Monatsende

    Leistungsnachweise, die noch nicht abgerechnet sind

    Die Liste der monatlichen Leistungsnachweise eines Projekts mit Status: Entwurf, genehmigt, vom Kunden abgelehnt oder fakturiert. Im Demo-Projekt ist der Juni fakturiert, Juli bis September sind genehmigt, und den Oktober hat der Kunde abgelehnt. Sie sehen sofort, für welchen Monat die Abschlagsrechnung noch fehlt.

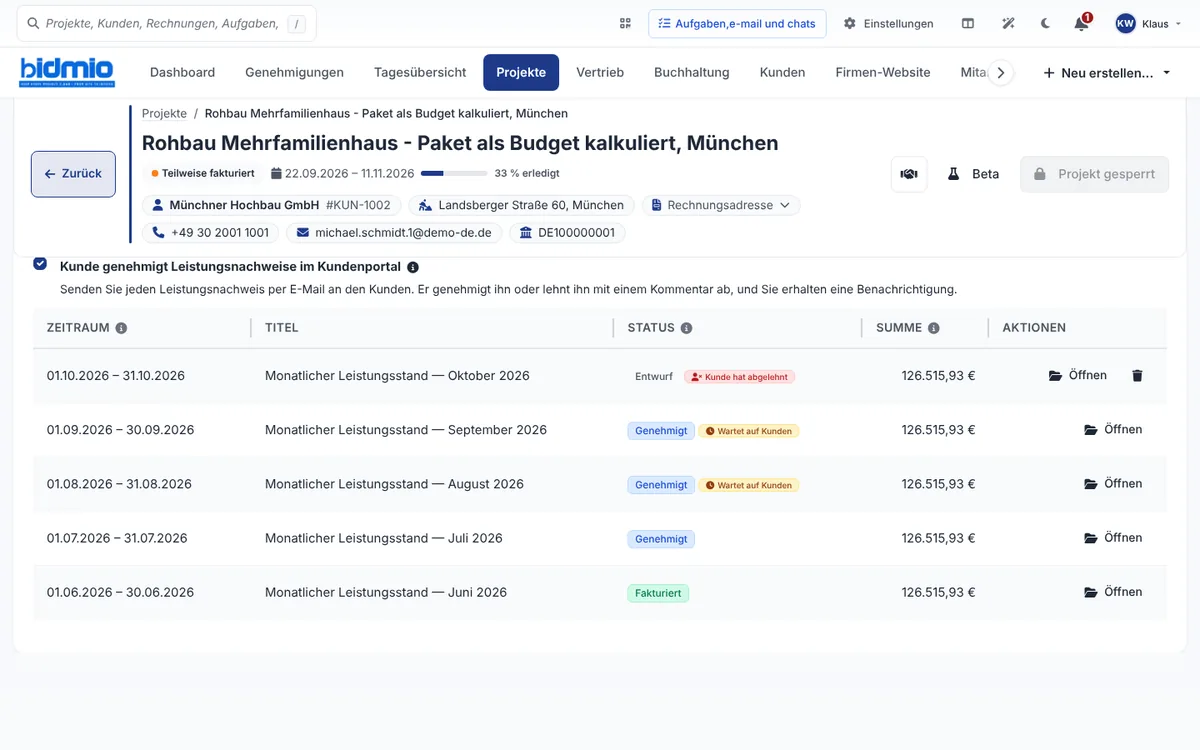

    Liste monatlicher Leistungsnachweise von Juni bis Oktober 2026 mit Freigabe- und Abrechnungsstatus
    Im Detail

    Bauprojekte als Generalunternehmer mit Bidmio steuern

    Die zehn Schritte zeigen ein Bauvorhaben von vorne bis hinten. Hier erklären wir genauer, wie die einzelnen Teile funktionieren, worauf Sie bei VOB/B und BGB achten sollten und wie Sie Bidmio auf einer eigenen Baustelle einführen.

    Das Leistungsverzeichnis als Rückgrat des Projekts

    Beim Einheitspreisvertrag dreht sich alles um das Leistungsverzeichnis. Aus ihm ist die Auftragssumme entstanden, aus ihm wird jeder Leistungsnachweis gebaut, und an ihm misst sich, ob die Baustelle Geld verdient. Liegt das LV einmal beim Kalkulator und in einer zweiten Fassung beim Bauleiter, rechnet jeder mit seiner eigenen Zahl. In Bidmio gibt es das LV pro Projekt genau einmal, und alle arbeiten mit demselben Stand.

    Das LV ist in Abschnitte gegliedert, etwa Baustelleneinrichtung, Erdarbeiten, Gründung, Rohbau oder Dach. Jede Position hat Ordnungszahl, Kurztext, Einheit, Menge und Einheitspreis. Abschnittssummen und Gesamtsumme rechnet Bidmio selbst, niemand pflegt Formeln. Ein LV aus Ihrem Kalkulationsprogramm oder vom Auftraggeber übernehmen Sie per Excel-Datei, und wenn der Auftraggeber eine Tabelle möchte, exportieren Sie den aktuellen Stand wieder nach Excel.

    Der eigentliche Unterschied zur Tabelle ist die Spalte Ist. Jeder Position werden nach und nach die echten Kosten zugeordnet: gebuchte Stunden der Kolonne, Material aus erfassten Belegen und Rechnungen der Nachunternehmer. Am Abschnitt sehen Sie sofort, wie viel davon schon verbraucht ist. Steht das Mauerwerk nach der Hälfte der Leistung bei achtzig Prozent des Budgets, wissen Sie es an diesem Tag und nicht erst in der Nachkalkulation.

    Jede Änderung an einer Position wird protokolliert. Fragt der Auftraggeber ein halbes Jahr später, warum sich die Betonmenge der Bodenplatte geändert hat, öffnen Sie den Verlauf der Position und sehen, wer sie wann geändert hat.

    • Abschnitte und Positionen mit Ordnungszahl, Einheit, Menge und Einheitspreis
    • Übernahme und Ausgabe als Excel-Datei
    • Ist-Kosten an jeder Position
    • Änderungsverlauf je Position

    Leistungsnachweis und Abschlagsrechnung nach VOB/B

    Ist die VOB/B vereinbart, kann der Auftragnehmer nach § 16 VOB/B Abschlagszahlungen in Höhe der nachgewiesenen vertragsgemäßen Leistung verlangen. Die Leistung muss dafür durch eine prüfbare Aufstellung belegt sein. Ohne VOB/B gilt beim BGB-Bauvertrag § 632a BGB mit ähnlichem Grundgedanken. In beiden Fällen ist der Engpass derselbe: Am Monatsende müssen Mengen aus Bautagebuch und Aufmaß zusammengetragen, mit dem LV abgeglichen und sauber aufbereitet werden. In Bidmio entsteht diese Aufstellung direkt aus den LV-Positionen.

    Zum Monatsende legen Sie einen neuen Leistungsnachweis für den Zeitraum an und tragen an den Positionen die erbrachten Mengen ein. Der Preis kommt aus dem Einheitspreis im LV, deshalb kann der Nachweis keinen anderen Preis haben als der Vertrag. Den fertigen Nachweis schicken Sie dem Auftraggeber per E-Mail. Er öffnet ihn über einen Link ohne Anmeldung, auch auf dem Handy, und gibt ihn frei oder lehnt ihn mit einem Kommentar ab.

    Lehnt der Auftraggeber ab, sehen Sie seinen Kommentar am Nachweis und bekommen eine Benachrichtigung. Sie korrigieren und schicken erneut. Jeder Nachweis hat einen Status wie Entwurf, genehmigt, abgelehnt oder fakturiert. In der Liste erkennen Sie deshalb sofort, für welchen Monat der Auftraggeber schon zugestimmt hat und die Abschlagsrechnung noch nicht raus ist.

    Hat der Auftraggeber den Leistungsstand auf Papier bei der Baubesprechung abgezeichnet, können Sie ihn auch intern freigeben. Auch dann bleibt im Projekt festgehalten, wer den Nachweis wann freigegeben hat. Den vertraglich vereinbarten Sicherheitseinbehalt nach § 17 VOB/B und die Zahlungsfristen behalten Sie selbst im Blick, Bidmio rechnet die Fristen nicht automatisch aus.

    Nachtragsmanagement ohne Streit bei der Schlussrechnung

    Auf jeder Baustelle ändert sich etwas. Der Auftraggeber wünscht andere Fliesen, der Statiker ergänzt Bewehrung, beim Aushub taucht ein alter Hausanschluss auf. Teuer wird das selten durch die Änderung selbst, sondern dann, wenn sie nur mündlich vereinbart ist und erst bei der Schlussrechnung strittig wird. Die VOB/B regelt Vergütungsänderungen bei geänderten und zusätzlichen Leistungen in § 2, das BGB in § 650b und § 650c. Gemeinsam ist beiden: Wer seinen Nachtrag früh und nachvollziehbar anmeldet, steht besser da.

    In Bidmio hängt jeder Nachtrag an einer LV-Position. Sie fügen eine Position hinzu, ändern sie oder entfernen sie, und Bidmio rechnet die Preisdifferenz aus. Den Nachtrag schicken Sie dem Auftraggeber zur Freigabe. Bis er zustimmt, läuft die Differenz als ausstehend. Ein genehmigter Nachtrag fließt ins Projektbudget ein, und der nächste Leistungsnachweis rechnet bereits mit der neuen Position. In der App heißen die Nachträge Änderungsaufträge, gemeint ist dasselbe.

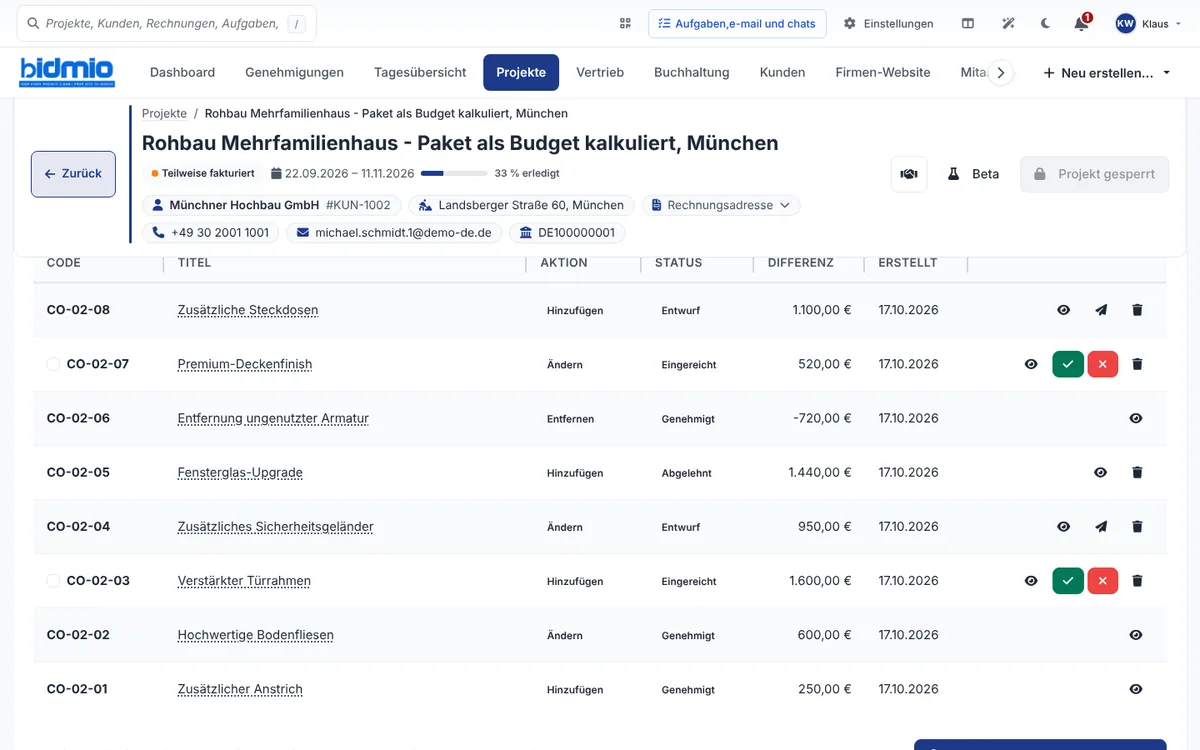

    Am Projekt sehen Sie die Anzahl der Nachträge, die Summe der ausstehenden und die Summe der genehmigten Differenzen. Bei der Baubesprechung wissen Sie also genau, über welchen Betrag noch zu reden ist. Ein abgelehnter Nachtrag bleibt mit seinem Status in der Liste stehen, damit später niemand behauptet, darüber sei nie gesprochen worden.

    • Position hinzufügen, ändern oder entfernen
    • Ausstehende und genehmigte Preisdifferenz
    • Freigabe durch den Auftraggeber per Link
    • Abgelehnte Nachträge bleiben dokumentiert

    Ein Bautagebuch, das auf der Baustelle geschrieben wird

    Ein Bautagebuch ist nicht in jedem Vertrag Pflicht, aber es ist oft der wichtigste Beleg, wenn es später um Nachträge, Behinderungen oder Mängel geht. Trotzdem wird es meist rückwirkend geschrieben, freitags nach Feierabend aus dem Gedächtnis. Dann fehlen die genaue Kopfzahl, das Wetter und wer welche Abnahme gemacht hat. In Bidmio schreibt der Polier oder Bauleiter den Eintrag auf dem Handy noch auf der Baustelle.

    Ein Eintrag enthält die durchgeführten Arbeiten, die Teamgröße und die Arbeitsstunden. Das Wetter ergänzt Bidmio selbst, und Sie hängen Fotos an, zum Beispiel von der Bewehrung vor der Betonage. Den Text können Sie diktieren. Der Kalender zeigt, an welchen Tagen ein Eintrag existiert und wo einer fehlt, und für versäumte Tage legt Bidmio Entwürfe an, die der Polier nur noch ergänzt und freigibt.

    Ein genehmigter Eintrag wird nicht mehr überschrieben. Muss etwas korrigiert werden, kommt ein Zusatz dazu, und der ursprüngliche Text bleibt erhalten. Für die Baubesprechung, die Bauüberwachung des Auftraggebers oder eine Behinderungsanzeige drucken Sie das Bautagebuch aus. Ob ein Eintrag im Streitfall als Beweis genügt, hängt vom Einzelfall ab. Bidmio sorgt dafür, dass die Angaben vollständig, zeitnah und an einem Ort vorliegen.

    Nachunternehmer, eigene Kolonnen und Leistungspakete

    Ein Generalunternehmer macht selten alles selbst. Elektro, Haustechnik, Dach oder Beschichtung gehen an Nachunternehmer, manche Pakete übernimmt die eigene Kolonne. Beides wird unterschiedlich verfolgt, und Bidmio trennt es sauber.

    Einen Nachunternehmer laden Sie per E-Mail ins Projekt ein. Am Projekt sehen Sie seine Rolle, ob er die Einladung angenommen hat und ob er aktiv mitarbeitet. Im Tarif Developer hängen Sie die Angebote mehrerer Nachunternehmer an die passenden LV-Positionen, vergleichen sie und übernehmen den Zuschlag ins Budget. Ein eingeladener Nachunternehmer erfasst Stunden und Material im geteilten Projekt kostenlos, ohne eigenes Abo, und sieht Ihre Einkaufspreise und Ihre Marge nicht.

    Für ein Paket der eigenen Kolonne können Sie einen Festpreis ansetzen und die Stunden trotzdem erfassen, damit die Produktivität sichtbar bleibt. Bei einem Nachunternehmer, der pauschal pro Paket abrechnet, erfassen Sie keine Stunden, in die Ist-Kosten geht seine Rechnung. Beide Varianten lassen sich auf einer Baustelle kombinieren.

    Eine Pflicht bleibt bei Ihnen: Wer als Unternehmer Bauleistungen bezieht, muss nach § 48 EStG grundsätzlich 15 Prozent Bauabzugsteuer einbehalten, wenn der Nachunternehmer keine gültige Freistellungsbescheinigung nach § 48b EStG vorlegt. Bidmio zeigt Ihnen, welche Nachunternehmer auf welchem Projekt arbeiten, und Sie legen die Bescheinigung als Dokument beim Projekt ab. Ob sie gültig ist, prüft Bidmio nicht.

    Die Kostenprognose verständlich erklärt

    Die Kostenprognose beantwortet die Frage, die sich jeder Bauleiter zur Bauhalbzeit stellt: Was kostet uns dieses Projekt, wenn wir im gleichen Tempo weiterbauen? Bidmio nutzt dafür die Earned-Value-Methode, die größere Baukonzerne kennen, zeigt das Ergebnis aber in wenigen Zahlen.

    Der Vertragswert ist der Preis des Bauvorhabens. Bisher verdient ist der Wert der Leistung, die Sie schon erbracht haben. Die tatsächlichen Kosten sind das, was Sie dafür wirklich bezahlt haben. Der Kostenindex CPI ist das Verhältnis von beidem: Ein CPI von 1,0 bedeutet, dass die Baustelle genau nach Plan verbraucht, ein CPI unter 1,0 heißt, dass Sie für jeden Euro Leistung mehr als einen Euro ausgeben. EAC ist die Schätzung der Gesamtkosten bei Fertigstellung, ETC das, was bis dahin noch ausgegeben wird. Daraus ergibt sich die prognostizierte Marge.

    Mit einer genehmigten Leistungs-Baseline frieren Sie einen Stand ein und vergleichen Monat für Monat. Verschlechtert sich die Marge, sehen Sie, ob Lohn, Material oder Nachunternehmer dahinterstecken, und haben noch Zeit, mit einem Nachtrag oder einem geänderten Bauablauf zu reagieren. Die Zahlen werden live gerechnet und ändern sich, sobald neue Stunden oder Rechnungen dazukommen.

    • Vertragswert, bisher verdient und tatsächliche Kosten
    • CPI, EAC, ETC und prognostizierte Marge
    • Baseline für den Vergleich von Monat zu Monat

    Qualitätskontrolle, Mängel und Abnahme

    Die Qualitätskontrolle in Bidmio beruht auf Vorlagen. Sie weisen dem Projekt Prüfvorlagen zu, zum Beispiel eine Fundamentinspektion vor der Betonage oder eine tägliche Sicherheitsbegehung. Pflichtvorlagen müssen in den Baustellenprotokollen ausgefüllt werden, und Bidmio zeigt, wie viele Prüfungen erledigt sind und welche noch fehlt.

    Findet jemand bei einer Prüfung einen Mangel, wird er mit Beschreibung, Schweregrad, verantwortlicher Person und Frist zur Beseitigung erfasst. Vor der Abnahme haben Sie so die offenen Mängel und Restarbeiten an einem Ort und wissen, was erledigt ist. Die VOB/B sieht in § 12 die Abnahme auf Verlangen vor, oft förmlich mit gemeinsamem Protokoll. Ab der Abnahme läuft die Verjährungsfrist für Mängelansprüche, bei Bauwerken nach VOB/B in der Regel vier Jahre, nach BGB fünf Jahre, soweit vertraglich nichts anderes vereinbart ist.

    Kommt nach der Übergabe eine Mängelrüge, öffnen Sie Bautagebuch, Fotos und Leistungsnachweise des Projekts und sehen sofort, wer den betroffenen Bauteil wann ausgeführt hat und ob ein Nachunternehmer beteiligt war.

    Was Bidmio einem Bauunternehmen noch bietet, und wie Sie anfangen

    Auf einer Baustelle mit vielen Gewerken ist die Anwesenheit immer ein Streitpunkt. Ein günstiges Tablet im Baucontainer zeigt einen wechselnden QR-Code, und die Leute melden Kommen und Gehen mit dem eigenen Handy, auf Wunsch mit einem Foto als Nachweis, ohne Gesichtserkennung. Im Projektchat liest jeder die Nachrichten in seiner Sprache, etwa Deutsch, Englisch oder Slowakisch, und das Original bleibt gespeichert. Für gemischte Kolonnen spart das viele Missverständnisse.

    Das Modul Arbeitsschutz bündelt Unterweisungen mit Ablaufdatum, Schutzausrüstung, Gefährdungsbeurteilungen, arbeitsmedizinische Termine und Brandschutz auf einer Übersicht (Tarif Pro). Der Fuhrpark führt Fahrzeuge und Fahrten, Maschinen und Werkzeuge bekommen QR-Etiketten und eine Wartung nach Betriebsstunden (Tarif Developer). Wächst die Gruppe um eine weitere Gesellschaft, verwaltet Bidmio mehrere Firmen in einem Login, mit Berechtigungen pro Modul, Freigaberegeln mit Vertretung und Anmeldung über das Firmenkonto bei Microsoft oder Google.

    Sie müssen nicht alle Baustellen auf einmal umstellen. Am besten beginnen Sie mit einem Bauvorhaben, das gerade startet oder in der Mitte steht, und führen es einen vollen Monat in Bidmio.

    • Projekt anlegen und das LV als Excel-Datei übernehmen
    • Meilensteine aus dem Bauvertrag und Aufgaben für den Bauzeitenplan anlegen
    • Bauleiter, Polier und Nachunternehmer einladen
    • Das Bautagebuch jeden Tag auf dem Handy führen
    • Am Monatsende den ersten Leistungsnachweis schicken und die Kostenprognose ansehen

    Was Bidmio für Bauunternehmen nicht macht

    Bidmio ist kein CAD- oder Planungsprogramm, Pläne zeichnen Sie darin nicht. Es ersetzt weder die Bauüberwachung, den SiGeKo noch Ihren Steuerberater. Finanzbuchhaltung, Lohnabrechnung nach deutschem Recht, Meldungen an die SOKA-BAU und die Anmeldung der Bauabzugsteuer bietet Bidmio derzeit nicht an, einen DATEV-Export gibt es ebenfalls nicht. Ihr Steuerbüro arbeitet weiter wie bisher.

    Rechnungen erstellt Bidmio als PDF. Eine E-Rechnung im Format XRechnung oder ZUGFeRD kann Bidmio heute nicht erzeugen. Wenn Ihre Auftraggeber eine E-Rechnung verlangen oder Sie gesetzlich dazu verpflichtet sind, bleibt dafür Ihr bisheriges Programm oder Ihr Steuerbüro zuständig. Leistungsverzeichnisse im GAEB-Format importiert Bidmio nicht, Artikeldaten per Datanorm ebenfalls nicht, LVs kommen per Excel ins Projekt.

    Bidmio prüft keine Freistellungsbescheinigungen, berechnet keine Fristen nach VOB/B und prüft nicht, ob ein Sicherheitseinbehalt wirksam vereinbart ist. Bautagebuch, Leistungsnachweise, Nachträge und Kostenprognose sind Werkzeuge, mit denen Sie Ihr Unternehmen führen und Ihre Unterlagen vollständig an einem Ort haben. Vertragliche und gesetzliche Pflichten gegenüber Auftraggeber, Nachunternehmern und Behörden bleiben bei Ihnen. Ob ein Vertrag, ein Nachtrag oder eine Rechnung im Einzelfall alle Anforderungen erfüllt, klären Sie mit Ihrem Anwalt oder Steuerberater.

    Typische Bauvorhaben

    Bausoftware für die Projekte eines Generalunternehmers

    Vom schlüsselfertigen Einfamilienhaus bis zum Mehrfamilienhaus mit zehn Gewerken.

    • Einfamilienhaus schlüsselfertig

      Pauschalpreis vom Aushub bis zur Übergabe. Die Ausbaugewerke laufen über Nachunternehmer, und Sie sehen laufend, ob sie ins Budget passen.

    • Rohbau Mehrfamilienhaus

      Einheitspreise aus dem LV und monatliche Leistungsnachweise für den Bauträger. Die Kostenprognose zeigt, wohin sich die Marge bewegt.

    • Sanierung im Bestand

      Im Altbau findet sich immer etwas. Jede Überraschung wird ein Nachtrag mit Preis und nicht ein Streit bei der Schlussrechnung.

    • Mieterausbau im Gewerbe

      Büroflächen für einen neuen Mieter in wenigen Wochen. Bauzeitenplan auf den Tag genau und Qualitätskontrolle vor der Übergabe.

    • Anbau mit Zusatzleistungen

      Festpreis für den Anbau und späte Wünsche des Bauherrn nach Stunden. Beides läuft in einem Projekt und auf einer Rechnung.

    • Mängelrüge nach der Abnahme

      Bautagebuch, Fotos und Leistungsnachweise bleiben am Projekt. Bei einer Rüge wissen Sie gleich, wer was wann ausgeführt hat.

    Umstieg

    Was Sie abschalten können

    Ein Programm für die Baustelle statt Tabellen, Durchschreibeblöcken und Mailverläufen. Das LV übernehmen Sie als Excel-Datei, beim Umstieg begleiten wir Sie in einem Videotermin. Ihr Steuerbüro arbeitet weiter wie gewohnt.

    • Excel-Tabelle mit dem LV

      LV mit Ist-Kosten und Leistungsnachweisen

    • Bautagebuch als Durchschreibeblock

      Bautagebuch auf dem Handy

    • MS Project nur für den Terminplan

      Gantt mit kritischem Pfad im Projekt

    • Nachträge in E-Mails und Notizen

      Nachträge mit Freigabe per Link

    So gelingt der Umstieg auf Bidmio →

    Preise

    Bauprojekte mit Leistungsverzeichnis laufen im Tarif Developer

    14 Tage kostenlos, ohne Vertragsbindung.

    • Solo

      Kleines Bauunternehmen, höchstens 2 Personen

      19 €/Monat

      • Projekte, Meilensteine und Bauzeitenplan
      • Bautagebuch auf dem Handy
      • Nachunternehmer im Projekt
      • Rechnungen und offene Posten
      Solo testen
    • Für Betriebe mit Kolonnen

      Pro

      Bauunternehmen mit Kolonnen

      49 €/Monat

      • Alles aus Solo
      • Qualitätskontrolle und Arbeitsschutz
      • Lager und Fuhrpark
      • Mehr Benutzer
      Pro testen
    • Developer

      Generalunternehmer

      99 €/Monat

      • Alles aus Pro
      • Leistungsverzeichnis und Leistungsnachweise
      • Nachträge mit Freigabe des Auftraggebers
      • Kostenprognose mit EAC und ETC
      • Angebote der Nachunternehmer und API
      Developer testen

    Alle Funktionen im Preisvergleich ansehen →

    Fragen von Bauunternehmen und Generalunternehmern zu Bidmio

    Kann ich unser Leistungsverzeichnis in Bidmio übernehmen?

    Ja. Das LV übernehmen Sie als Excel-Datei und können es jederzeit wieder nach Excel exportieren. Positionen lassen sich auch von Hand ergänzen. Das Leistungsverzeichnis ist im Tarif Developer enthalten.

    Kann ich mit Bidmio Abschlagsrechnungen vorbereiten?

    Ja. Der monatliche Leistungsnachweis entsteht aus den LV-Positionen mit erbrachter Menge und Einheitspreis. Der Auftraggeber gibt ihn im Kundenportal frei oder lehnt ihn mit Kommentar ab, danach erstellen Sie die Rechnung. Fristen nach VOB/B und den Sicherheitseinbehalt behalten Sie selbst im Blick.

    Wie gibt der Auftraggeber einen Nachtrag frei?

    Sie schicken ihm den Nachtrag mit Preisdifferenz zur Freigabe. Am Projekt sehen Sie ausstehende und genehmigte Differenzen getrennt, ein genehmigter Nachtrag fließt ins Budget ein. Nachträge sind im Tarif Developer enthalten und heißen in der App Änderungsaufträge.

    Kann der Polier das Bautagebuch auf dem Handy führen?

    Ja, schon im Tarif Solo. Er erfasst Arbeiten, Teamgröße, Stunden und Fotos, kann den Text diktieren, und das Wetter wird automatisch ergänzt. Ein genehmigter Eintrag bleibt unverändert, Korrekturen kommen als Zusatz dazu.

    Haben unsere Nachunternehmer Zugang?

    Ja. Sie laden jeden Nachunternehmer per E-Mail ins Projekt ein und sehen seine Rolle und seinen Status. Er erfasst Stunden und Material im geteilten Projekt ohne eigenes Abo und sieht weder Ihre Einkaufspreise noch Ihre Marge.

    Funktioniert das mit unserem Steuerberater?

    Ja, Ihr Steuerbüro bleibt zuständig. Rechnungen und Belege liegen geordnet in Bidmio und gehen als PDF an Ihren Steuerberater, so wie heute. Eine Schnittstelle zu seinem Programm gibt es derzeit nicht. Was Bidmio dabei nicht übernimmt, steht oben im Abschnitt Was Bidmio für Bauunternehmen nicht macht.

    Wo liegen unsere Daten? Ist Bidmio DSGVO-konform?

    Bidmio läuft auf Servern bei Hetzner in Deutschland, die Datenbank liegt in Frankfurt, und Bidmio arbeitet nach der DSGVO. Einzelne Hilfsdienste, etwa für KI-Funktionen oder den E-Mail-Versand, können Daten auch außerhalb des EWR verarbeiten; welche das sind, steht im Auftragsverarbeitungsvertrag (AVV). Über Berechtigungen legen Sie fest, wer im Unternehmen welche Projekte und Zahlen sieht.

    Kann ich Bidmio vor der Registrierung ausprobieren?

    Ja. Das Demokonto der Weber Bau GmbH öffnen Sie ohne Registrierung. Wenn Sie es mit einer eigenen Baustelle versuchen möchten, haben Sie 14 Tage kostenlos Zeit.

    Testen Sie Bidmio auf Ihrer nächsten Baustelle

    Übernehmen Sie ein Leistungsverzeichnis und schicken Sie dem Auftraggeber den ersten Leistungsnachweis. Bis zum Monatsende wissen Sie, ob es zu Ihrem Bauunternehmen passt.

    • DSGVO-konform (EU)
    • 14 Tage kostenlos testen
    • Server in Deutschland
